塔吊未起,电已先到!广州国际商业港动工
2026-10-08 23:47:24
广州日报新花城

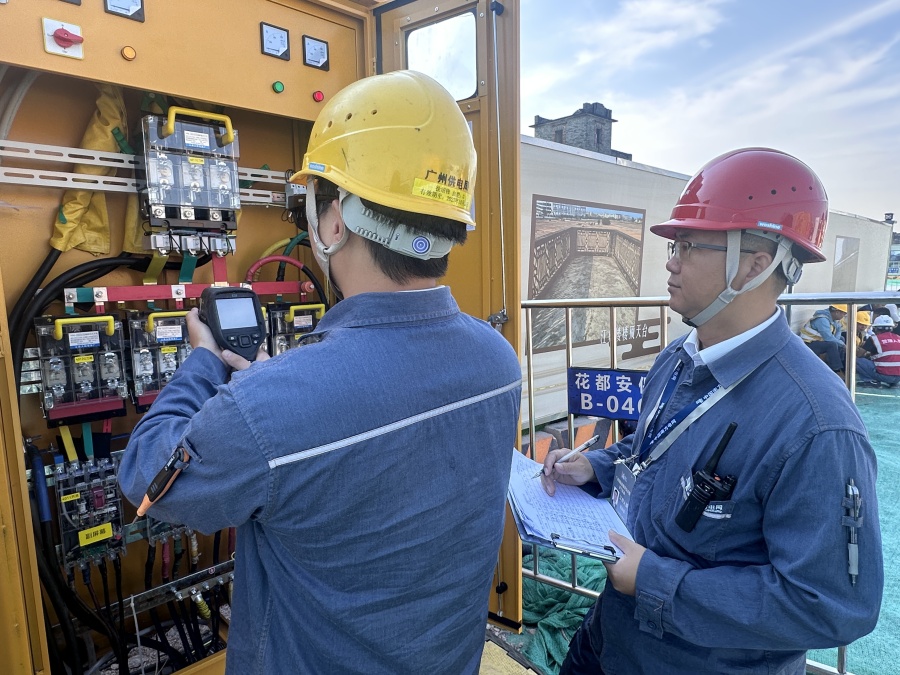

10月8日,广州国际商业港工地上,一台800千伏安变压器已投入运转,等待着第一台塔吊升起。该项目8月25日挂牌,9月12日完成接电,9月24日地块摘牌,10月8日正式开工——从挂牌到接电仅用18天,接电比摘牌还早12天,在土地出让阶段就完成用电接入,真正实现“电等项目来”。

广州国际商业港定位为“专业化、智能化、一站式、枢纽型大型实体商贸平台”,规划面积9.86平方公里,项目分三期建设,预测饱和负荷达400兆瓦。面对这一用电体量,南方电网广东广州供电局以“多网协同”新型电力系统示范区建设持续夯实区域电力保障底座,为广州国际商业港绿色低碳转型、产业高质量发展注入可靠强劲的电力动能。


400兆瓦饱和负荷

电力底座提前规划

一座9.86平方公里的商业港,对电力的需求是什么量级?广州花都供电局配电部副经理张迎晓给出答案:“饱和负荷400兆瓦。相当于52万台1匹空调同时工作,这不是一个可以‘边建边拉’的量级。国际商业港计划分三期建设,前后跨度约十年。如果电力配套滞后,每一期建设都将受用电制约,工期难免延误。”

广州花都供电局把电力规划提前放进城市设计的图纸里。控规公示中,110千伏变电站和220千伏变电站的用地已经在周边一次性预留。站址纳入控规,廊道提前布局。“十年后三期全部建成时,不需要再为一座变电站的选址反复协调,不需要再为一条高压廊道穿过已建成区而重新设计。电力的底座,在商业港还是空地的时候,就已经提前规划好了。”广州花都供电局配电部规划专责刘倩说道。


19天完成迁改

电力护航商贸速度

国际商业港首期地块涉及一回10千伏线路迁改,含架空线4.2千米、低压线12千米,大约从花都到白云机场的直线距离。按照常规,这样的迁改至少需要数月。广州花都供电局19天完成全线迁改。

据介绍,目前已投运800千伏安变压器1台,保障片区10月顺利启动先行开工。整个项目报装容量7700千伏安,按照开工时序分期精准供电。根据建设规划,10月底将再新增2台800千伏变压器,其余区域5600千伏安容量由周边变电站满足,年底可全面开工。
