深远海风电将打通“登陆”大动脉!三山岛工程直流海缆启动敷设
2026-05-15 23:49:30
广州日报新花城

近日,广东阳江海域碧波万顷,随着阳江三山岛海上风电柔直输电工程(海上工程)正极、负极两根海缆开始入水,我国首个海陆一体柔性直流输电系统建设迈入海缆敷设的关键阶段,为深远海风电大规模送出打通“主动脉”。

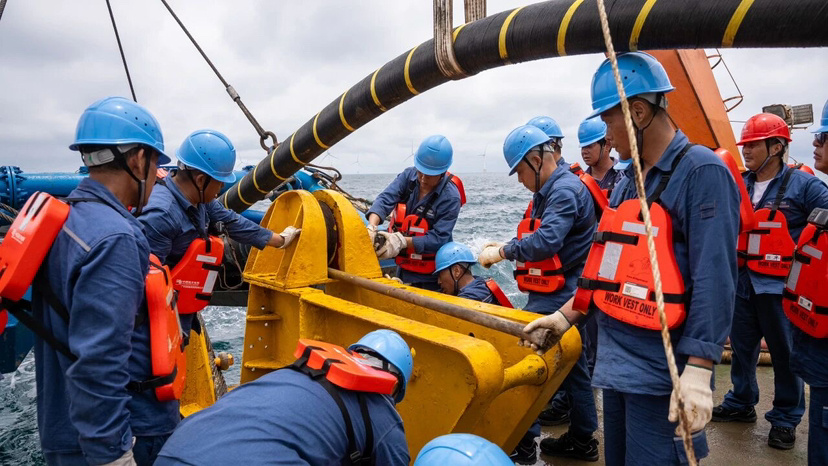

▲第一段负极海缆接头区域海缆预留敷设。

6.17万米 国内最远

阳江三山岛海上风电柔直输电工程配套建设1回(2根)直流海底电缆线路,全长约112.8公里。海缆设计输送容量达2000兆瓦,正负极均采用±500千伏直流光电复合海底电缆,具备大容量、远距离、高可靠性输电能力。

▲第一段负极海缆落水槽安装。

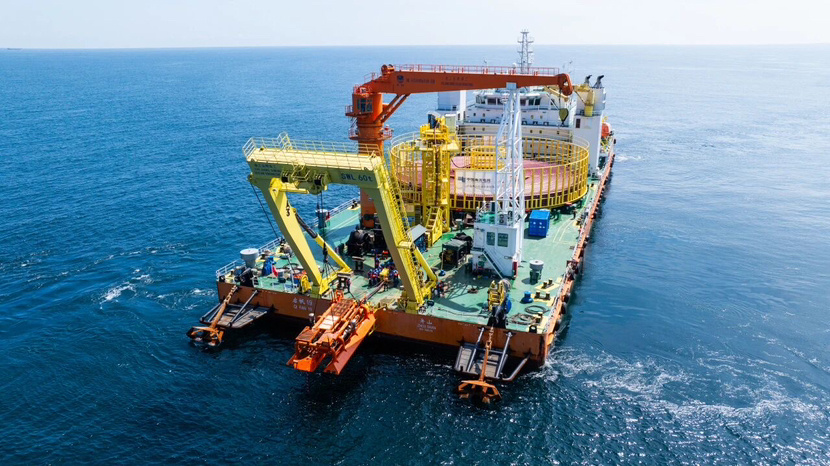

直流海缆分两段敷设,本次敷设的是靠近海上换流站侧海缆,长度达6.17万米,是目前国内离岸距离最远的直流海缆工程。海缆自阳江海域的海上换流站至陆上终端站,承担着深远海清洁电能“登陆”的关键使命。

更高精度 更快速度

三山岛海上工程海缆敷设地点位于台风频繁、海况复杂的阳江海域,项目管理团队多方对比海缆敷设施工工艺及施工船舶,最终锁定4艘国内先进的海缆敷设船。

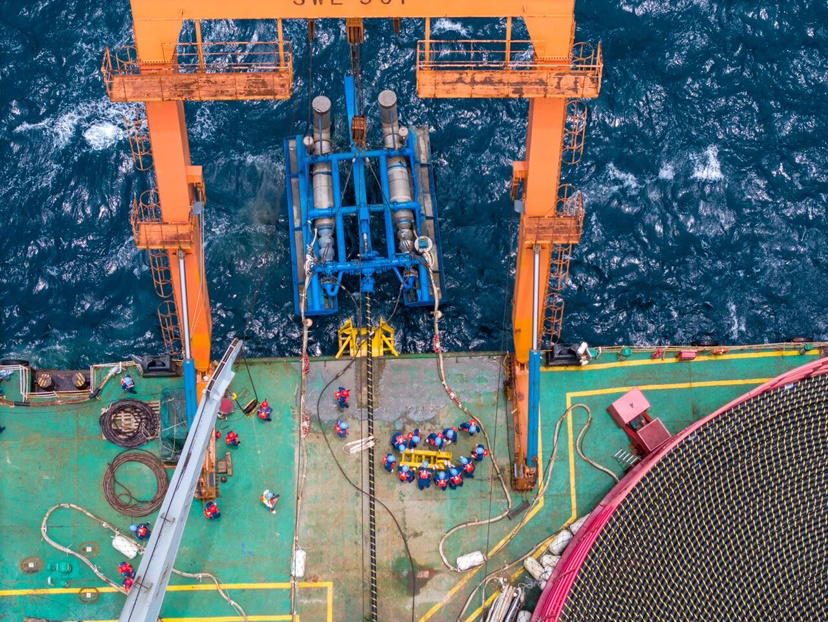

▲第一段负极海缆埋设犁投放施工。

通过船舶动力定位系统、水下超短基线定位系统,可实现海缆敷设精度控制在2米范围(行业规范要求10米)。

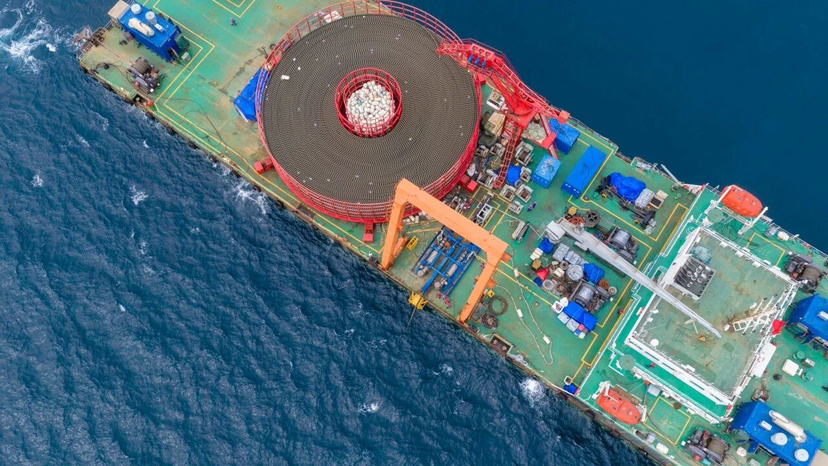

▲第一段正极海缆埋设犁投放施工。

同时,项目采用高可靠性埋设犁,在满足埋深3米的条件下,实现每天10—15公里的敷设速度,可节省三分之一的海缆敷设周期,减少对阳江海域窗口期的依赖。

随着首段海缆敷设的正式启动,这条连接深远海风电与大湾区负荷中心的“能源大动脉”正加速成型,向着今年年底建成投运的目标全力冲刺。

文、图/广州日报新花城记者:李天研 通讯员:沈甸
