广州地铁既有主变电站“换心”,为十号线开通奠定基础
2025-01-26 19:55:58
广州日报新花城

近日,随着坑口主变电站110千伏母联开关的合闸声,广州地铁首个既有线路全站电气设备更换技术改造工程顺利完成。坑口主变电站负责既有一号线和在建十号线的供电工作。此次完成改造,不仅为后续地铁主变电站改造提供经验,还为一号线高峰期供电及十号线开通运营奠定基础。

为地铁换“心脏” 首座主变电站升级改造

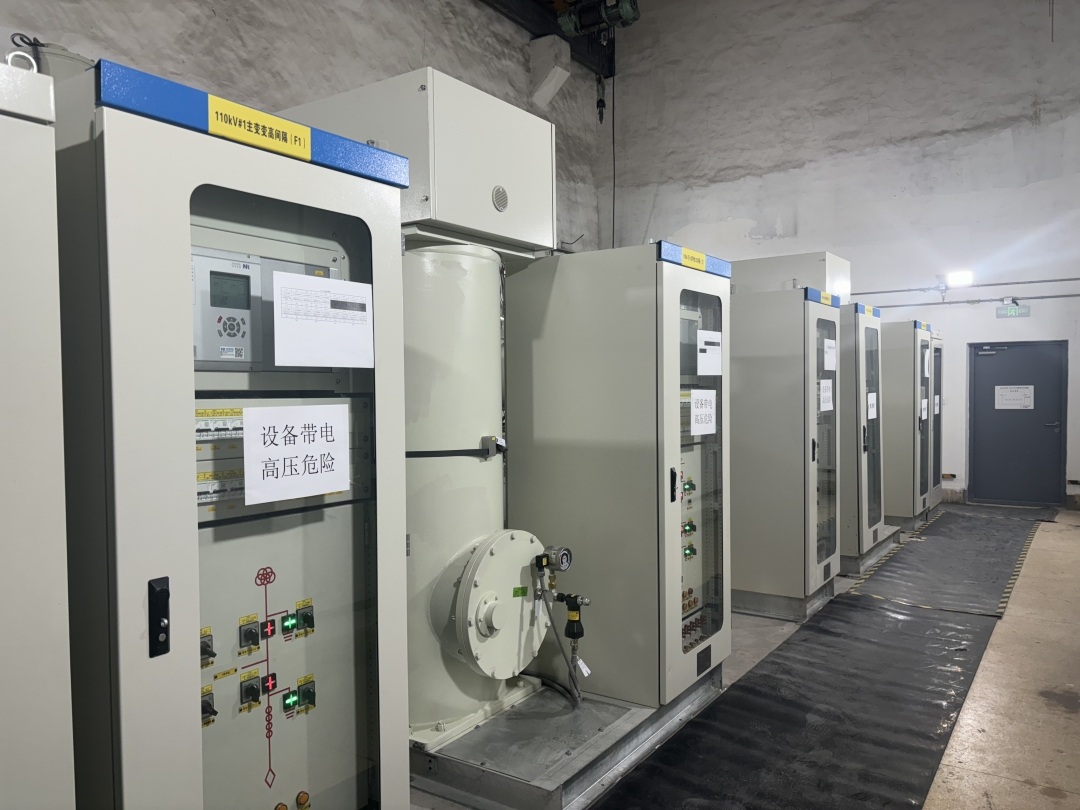

作为以电驱动的交通工具,主变电站犹如地铁系统的“心脏”,负责所辖线路的电力负荷用电,是地铁车站、列车及车辆基地正常运行、安全运作的重要保障。

坑口主变电站是广州地铁首座主变电站,自1997年建成投运以来,一直负责一号线的供电保障工作。根据“十三五”线路建设需要,该变电站还将负责在建十号线的供电。

历经27年的连续运行,全站电气设备已步入“老年期”,达到大修更换年限,设备老化、运行维护困难等一系列问题也日益突出,因此,广州地铁决定对该主变电站进行全站改造。经过数十轮方案制定、指标比选,综合考虑工期、施工影响等因素,改造方案由“重建”到“设备大修”,最后确定为“全站技术改造”。

采用新技术 “边运行边改造”保障既有线运营

坑口主变电站作为地铁一号线两个电源点之一,为了保障既有线正常运营,不具备全站停电改造的条件。因此,广州地铁提出了“边运行边改造”不停电施工的方案。

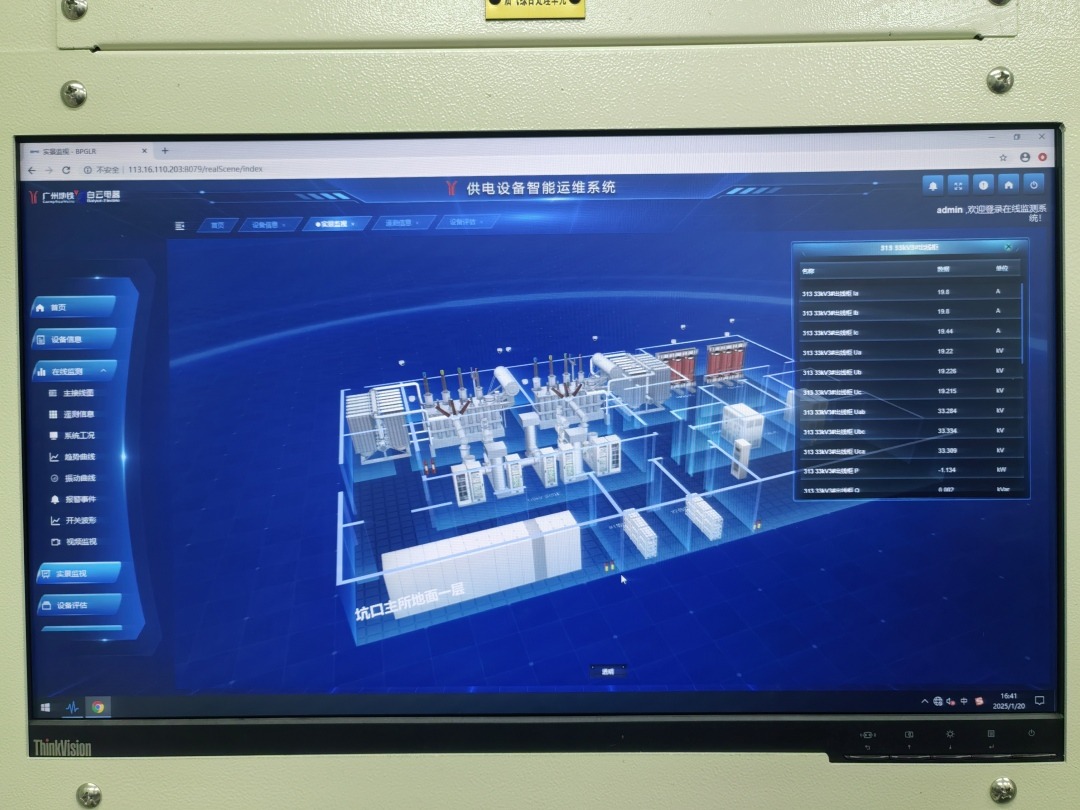

施工过程中,广州地铁创新性采用了在线监测技术及数字孪生技术。通过在供电系统一次设备上加装在线监测装置,获取设备核心状态量的在线数据,并进行监测预警、分析诊断,实现对主变电站内各类设备的自动巡检、自动预警、报表自动输出等功能。同时,构建主变电站数字孪生模型,实现全站信息的三维可视化查询,达到对设备的全寿命周期管理目标。

广州地铁表示,此次坑口主变电站技术改造大大提升了施工效率,最终耗时7个月完成改造施工,为后续改造工程提供样板,未来将会在此次改造的基础上总结经验,不断提升改造能力和水平。

文/广州日报新花城记者:李天研 通讯员:刘禹兴、张晨牧、张智民
图/广州日报新花城记者:骆昌威 通讯员:刘禹兴、张晨牧、张智民
广州日报新花城编辑:张映武
