12月9日,历经16个月建设,嘉勉变电站顺利通电投产!记者从南方电网广东佛山顺德供电局获悉,在政企合力下,该局攻坚克难,向顺德高新开发区“注入”澎湃电能,助力企业加快培育新质生产力,向“新”而行。

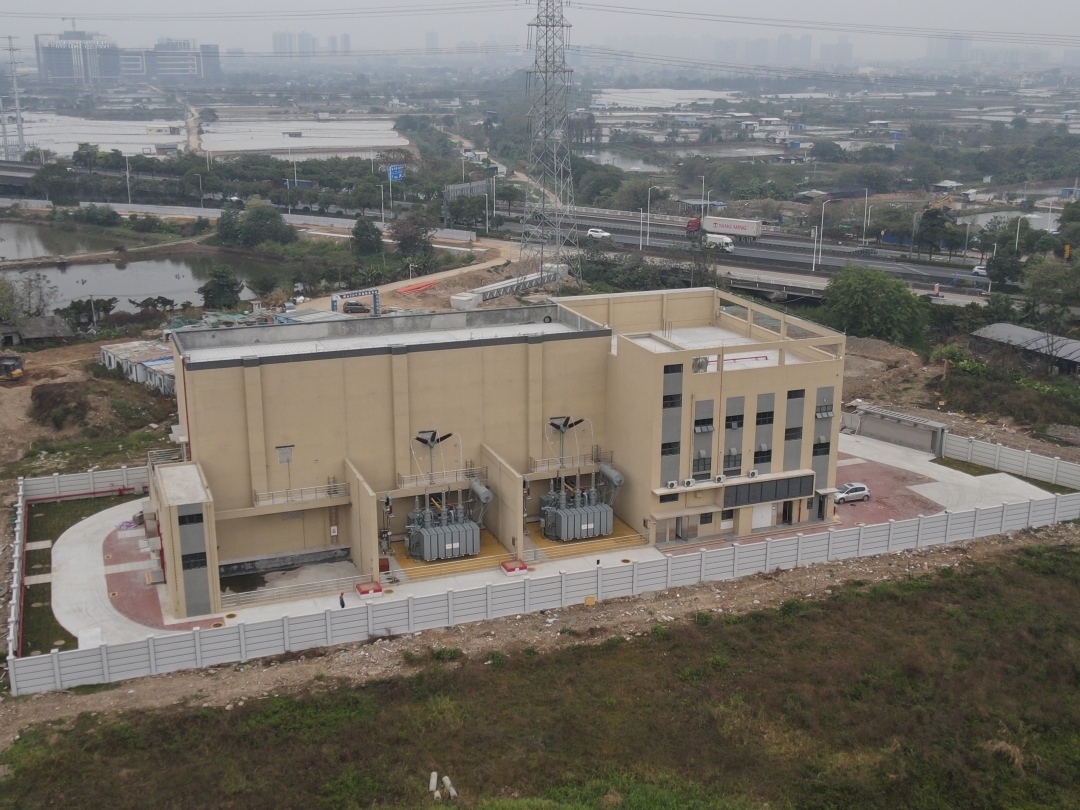

110千伏嘉勉站

关注:

杏坛镇政府首个电力配建项目
有效满足顺德高新区新增用电需求

据了解,110千伏嘉勉输变电工程本期建设两台63兆伏安主变,同时建设3回110千伏出线。其中建设两回110千伏线路解口110千伏奎马线形成“奎福~嘉勉~马宁~甫珀”电网网架目标接线,建设一回110千伏线路至奎福站。

110千伏嘉勉变电站的投产将有效缓解马宁站和新联站的重载问题,满足顺德高新开发区、中兴产业园及南部地区新增用电需求。同时有效解决德冠新材、光启尖端装备、东菱智慧电器等6万千伏安大工业用电,中交诚湾悦府、金科等3万千伏安居民用电的接入问题。

“110千伏嘉勉站项目推进过程可谓是‘摸着石头过河’。”顺德供电局工程建设部经理梁熠表示,嘉勉变电站需要杏坛镇政府配套建设110千伏电缆管沟。据悉,这是杏坛镇政府历史上第一个电力配建项目,无历史项目参照,如何顺利推进项目保证按时投产,挑战颇多。

2024年5月,佛山市委副书记、顺德区委书记刘智勇,顺德区委副书记、区长吕园园高度重视电网建设工作,先后前往一线指导项目建设工作,要求“嘉勉站年内必须建成投产”。

在政企合力下,项目建设克服了青赔协调、路政许可、多个项目主体同时施工等难题。其中,1周取得路政许可、1天完成迁树审批,高效推进项目建设进度。在建设过程中,顺德供电局与土地主管部门、地块权利人沟通争取用地支持,解决临时建设用地合规手续问题,避免临时用地无法使用而长时间停工的不良影响,保证了110千伏嘉勉变电站按期投产。

释疑:

■项目建设有什么亮点?

110千伏嘉勉变电站实现了“主配协同、高效建设”。110千伏和10千伏电缆管沟同步设计、同步建设、同步投产,克服了建设主体、施工单位不同等协调问题。变电站通电投产即具备10千伏出线负荷接入条件,实现主配联动、一体实施、投产即接入,提高了建设时效性及投资效益。

■项目投产后效益如何?

嘉勉站的投产将完善周边的110千伏及10千伏电网网架结构,解决110千伏容马线供电受限的问题,优化、解决约30条现状10千伏线路网架问题,提高近区供电网的供电可靠性并减少线损。

聚焦:

顺德电网建设全面攻坚
数量规模均创历史新高

值得关注的是,嘉勉变电站的顺利投产,是顺德供电局全力推进“十四五”电网规划建设项目落地的一个缩影。

近年来,顺德电网建设项目数量、投资规模均创历史新高。

在顺德区委、区政府的大力支持下,今年1-11月,全区完成电网固定资产投资14.1亿元。

顺德供电局全面攻坚年度电网建设目标任务,目前已核准500千伏雄伟输变电工程等5个项目、开工500千伏凤城站扩建工程等8个项目、投产110千伏东升输变电工程等2个项目,新增变电容量21.6万千伏安。

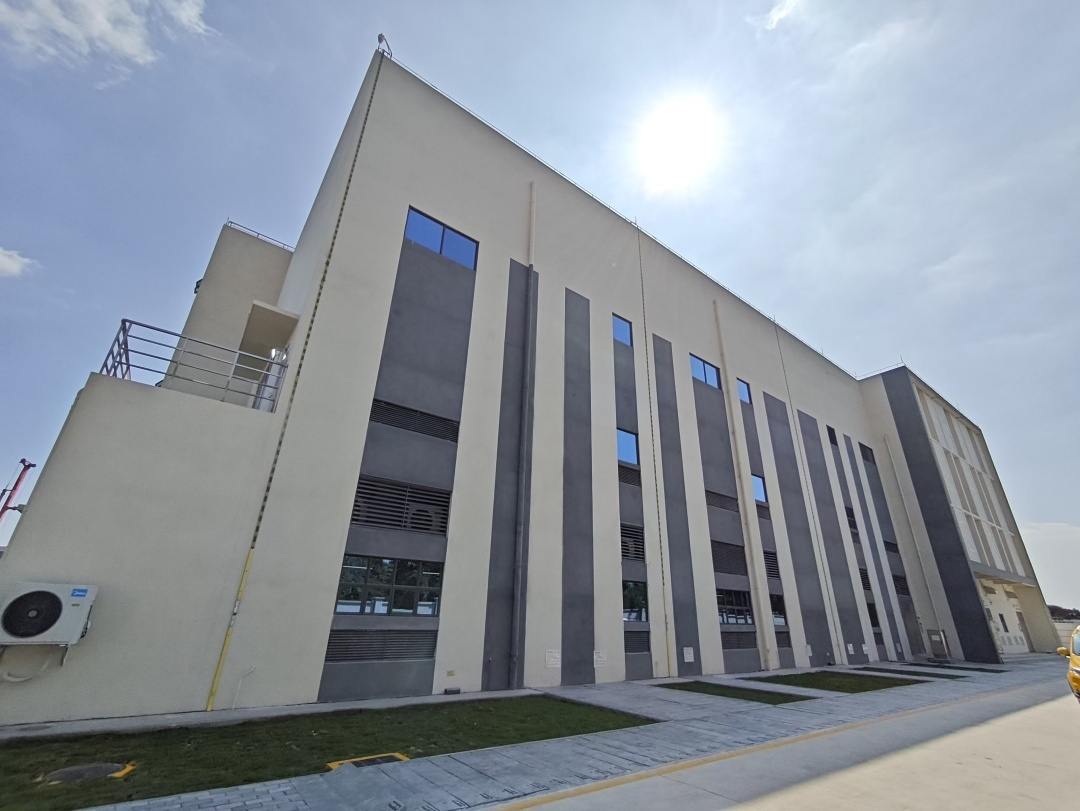

110千伏东升变电站

此外,建成投产配电网项目595个,配电网网架结构持续完善。积极开展新时代农村电气化示范村建设,专项整治大良金榜社区等28个城中村供电问题,奋力攻坚“百千万工程”。配电网“整线成片”标准化治理工作累计投入1.09亿元,完成306个台区的频繁停电、停电时间长、低电压等用电难题整治,87个村居的配电网得到完善,群众用上安全电、放心电、满意电。

顺德供电局大良供电所在五沙社区新建绿色示范配电房

一个个重点电网项目的集中开工和投产,推动顺德电网网架结构不断优化升级,使全区电力设备重载问题得到有效缓解,为全区促投资稳外贸扩消费提供坚强电力支撑。

文、图/广州日报新花城记者:王名润 通讯员:顺甸暄
广州日报新花城编辑:何波
