近日,市政府、市住建局官网发布《广州市本级财政性资金投资建设项目管线迁改实施意见》,12月13日正式施行。《实施意见》施行以后建设的管线,须将信息录入广州市地下管线综合管理信息系统,迁改时方能依法获得补偿,此举可让管线得到更全面的保护,降低被破坏的可能性。
案例:架空输电线下地,释放千亩土地

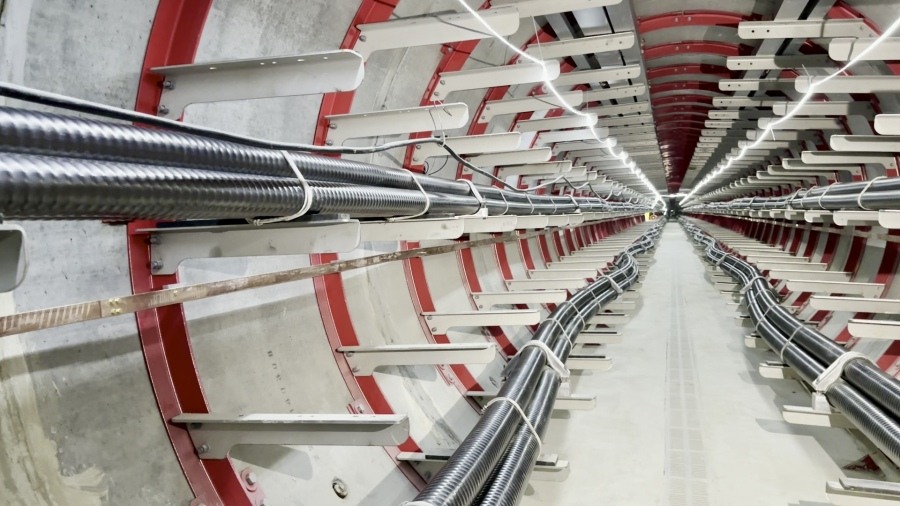

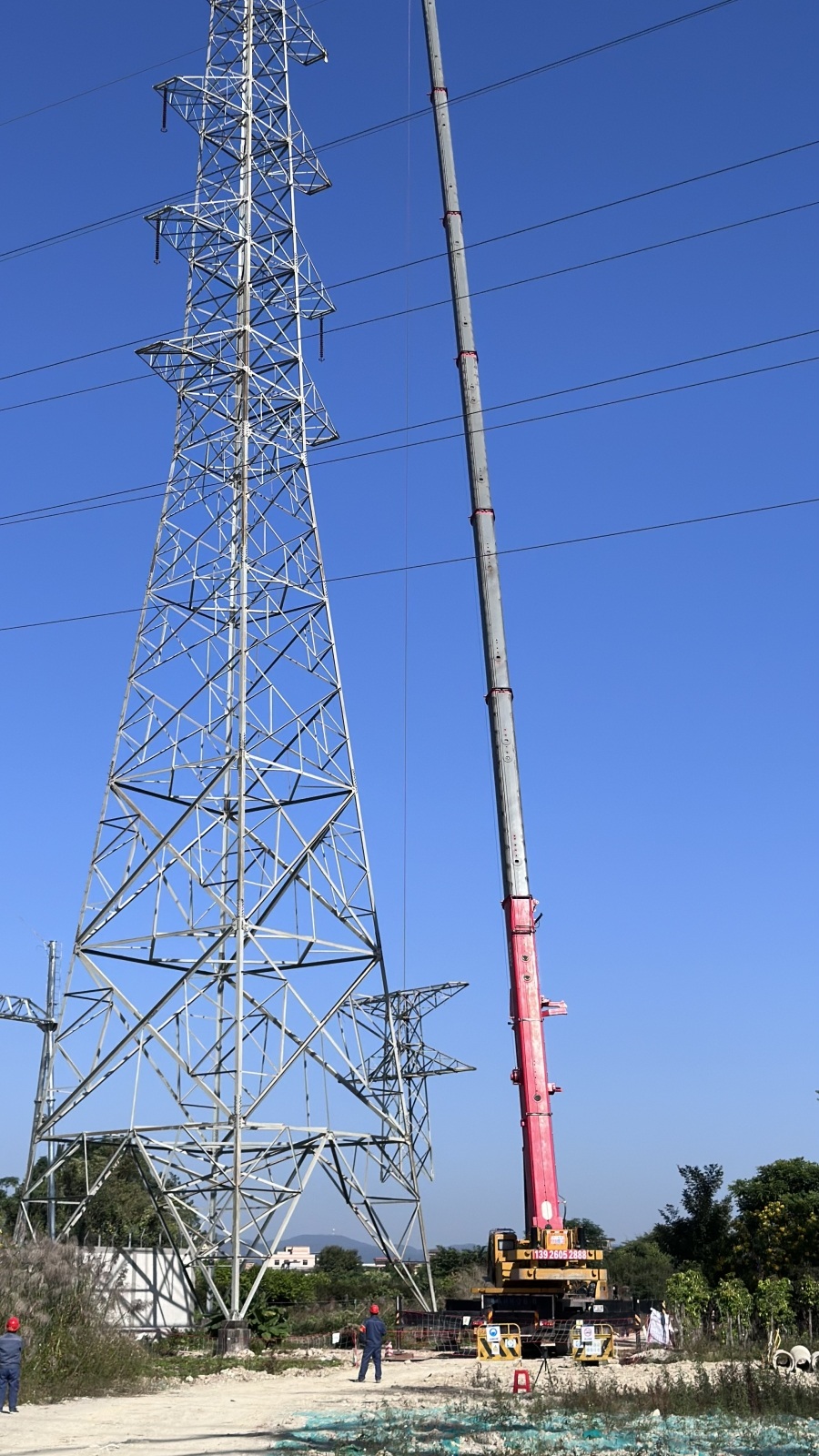

白云机场三期扩建及其征拆安置项目的输电线路迁改工程,需拆除原高压架空线路,迁改入新建的A隧道和B隧道,于2021年12月正式开工。2023年8月,电力隧道全线贯通,10月、11月两条隧道先后进入停电实施阶段,标志着项目按计划提前完成全部工作任务。

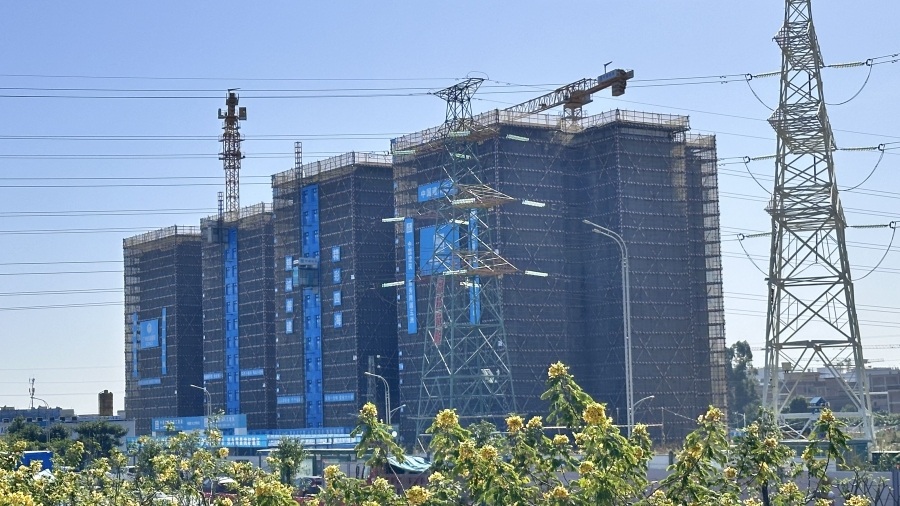

这是《实施意见》制定过程中,按照其流程、规则和要点推行规范管理的重点项目,由市住建局统筹,广州机场建投集团、广州供电局联合各参建单位实施。现场的架空输电线路迁改至地下电力隧道,全面释放77栋安置房施工作业面,提升景观环境、增加建设用地面积,释放土地约1000亩。
“《实施意见》的印发,为我们推进电力迁改工程提供了明显的便利,一是明确和建设单位工作界面,减少工作推进中的争议,加快电网建设;二是管线信息录入市地下管线综合管理信息系统,入库后电力管线受到更全面的保护,减少被破坏的可能性,便于管理,降低电网的运行风险。”南方电网广东广州供电局项目经理刘英城说。

解读:管线迁改存在两大难题
“广州市有94000多公里管线,管线包括水电气通信等十大类,我们的衣食住行一刻也离不开管线。”市住建局公共设施建设管理处副处长卢书桃说。随着城市建设的蓬勃发展,各类项目建设对管线迁改的需求量逐年递增。管线迁改是机场、轨道交通、城市道路、综合管廊、综合交通枢纽等大型市政工程的前期配套工作。
在实际工作推进过程中,存在管线迁改难的问题。一是受征(借)地、占道挖掘、交通疏解等因素影响较大,涉及单位较多,沟通协调难度大,实施周期长,技术要求高。二是管线迁改不规范,相关管线资料与实际不符,给迁改实施及后续项目建设带来不可控因素。

地下管线信息入库方能获补偿
广州新出台的《实施意见》,明确了建设单位和管线单位的工作界面和工作要点,对破解管线迁改难的问题起到积极作用。通过规范管线迁改,明确管线迁改的补偿原则、补偿方式以及补偿条件,破解方案落地难、单位选取难、迁改不规范等诸多难题,进一步规范迁改工作、完善相关指引、厘清各方责任,为推进重大基础设施建设创造有利条件。
对于备受关注的补偿问题,卢书桃说:“《实施意见》强调了规划核实和地下管线信息入库,12月13日以后建设的管线,符合以下情形的,迁改时依法予以补偿:已办理建设工程规划许可证、规划核实手续,且管线信息已录入广州市地下管线综合管理信息系统。违法建设的既有管线,在迁改时不予补偿,如果被第三方施工破坏,管线单位自行承担相应责任。”
《实施意见》强化了管线迁改项目的竣工测量和竣工信息入库责任,着力解决迁改管线信息家底不清的问题。从有利项目推进的角度,明确建设单位、管线权属单位的工作界面,各负其责,形成合力,消除分歧。确定管线迁改主要材料(设备)价格参考依据,设定迁改补偿原则控制迁改规模及工法,确保迁改工作量合理可控。
文、图/广州日报·新花城记者:李天研 通讯员:穗建
